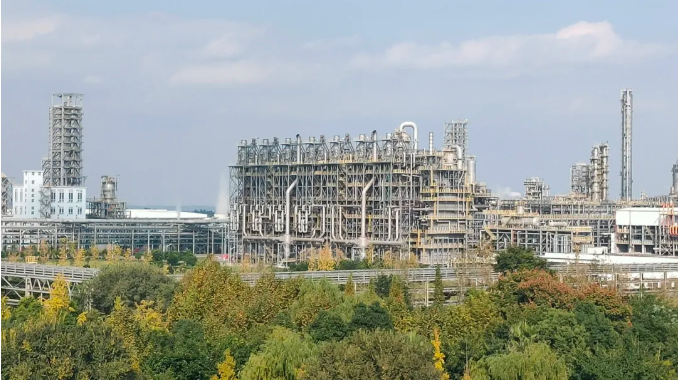

公司四川石化乙烯装置裂解炉燃烧器环保改造项目取得圆满成功

2022-01-10发布者:寰球工程

日前,寰球北京公司四川石化重点环保项目--四川石化裂解炉燃烧器环保改造项目顺利完成工程交接,经过投用试烧的检测,烯装置所有裂解炉在热备工况、烧焦工况和物料切换三种工况下,氮氧化物排放量折算值均降至100毫克/立方米以内,这标志着四川石化乙烯装置裂解炉燃烧器环保改造达到预期,取得圆满成功。
本次改造主要是在原燃烧器烧嘴和长明灯之间增加蒸汽喷枪一支,通过蒸汽降低火焰温度,减少氮氧化物的产量。项目从8月15日开工到12月28日工程交接,工期不到4个半月,逐一对8台裂解炉共计472台燃烧器进行了改造。

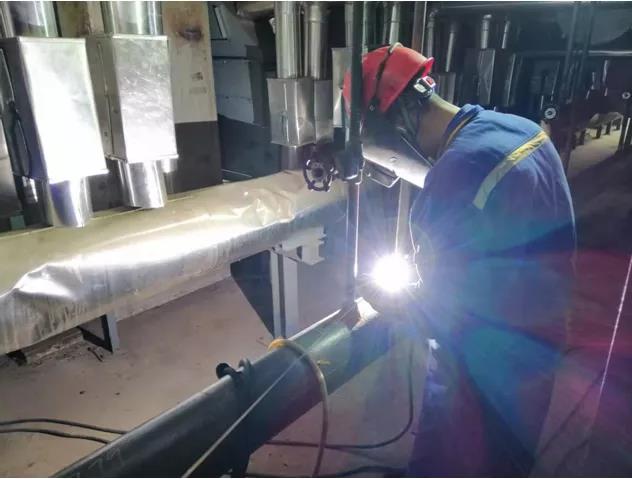

由于原裂解炉均设有返炉膛的清焦管线,且已经过了一轮燃烧器预热器的改造,炉底可利用空间十分有限。施工作业全部在运行装置内进行,除一台停炉外施工外,另外7台炉正常运行,施工作业环境复杂,界面多、加上大多数原料、产品均为易燃、易爆危险物料,安全风险极大。



寰球北京公司作为本次改造的总承包商,与业主四川石化公司、施工分包寰球六建公司勠力同心、携手共进。项目管理团队秉承业主的成功就是寰球所求的理念,积极响应国家环保治污、节能减排、绿色发展的号召,精心策划,协调设计、采购、施工有机联动、相互支撑,克服10月至11月四川成都疫情防疫敏感时期带来的不利影响,全力做好各方面工作。采购部积极与供货方联系,提前规划好运输路线和防疫措施;设计人员与现场施工保持紧密联系,及时处理施工过程中的突发情况;现场施工管理与业主和施工单位紧密合作、优势互补,保证了在每台裂解炉停炉窗口期准时、高效完成施工作业内容。业主高度重视,克服年底冲刺产能的压力,充分协调各部门,精心组织,优化方案。在进度控制上,编制切实可行的方案,立下军令状,严格执行,确保生产烧焦、停炉、交施工作业、交生产。

众人拾柴火焰高,在四川石化项目管理团队积极筹划、密切配合、不懈努力下,各个节点均踏点运行,有力保证了项目稳健有序推进,为寰球北京公司在2021年的项目履历上谱写了精彩的一章,同时也助力了四川石化公司绿色减排发展战略。





未来将是崭新的一页,在新的征程上,寰球北京公司四川石化项目部将坚定使命、牢记初心,风帆高扬,迎接新的挑战,谱写更加美好的未来。
